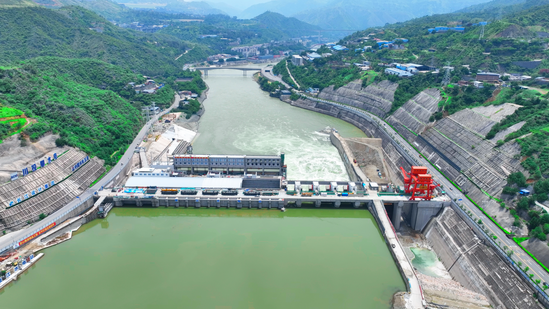

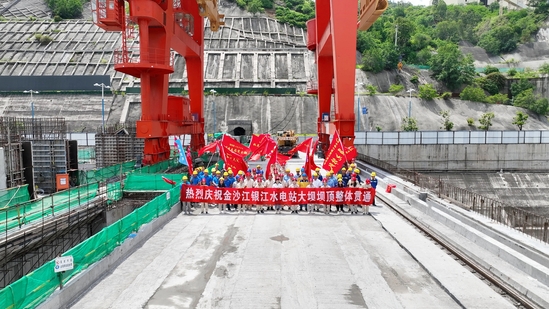

7月8日,銀江水電站大壩壩頂整體實現全面貫通,門槽二期混凝土同步完成澆筑并具備擋水條件,可在遭遇超50年一遇洪水標準時保障電站持續發電。這一重要節點的達成,為2025年底6臺機組全面發電奠定了堅實基礎,標志著這座備受關注的大型水電工程建設邁向新征程。
銀江水電站壩段工程結構復雜且布局有序,從左至右依次分布著左岸公路壩段、魚道壩段、安裝場壩段、機組壩段、河床溢流壩段、縱向圍堰壩段、右岸溢流壩段和右岸非溢流壩段,壩頂全長386.75米,最大壩高73米,壩頂高程1008米。大壩壩頂采用預制梁加鋪裝結構,其中廠房門機軌道梁采用水平疊合梁總重330噸、溢流壩門機軌道梁采用豎向疊合梁工藝總重200噸,通過預制構件與現澆混凝土的結合,有效縮短壩頂結構的施工周期。針對預制門機軌道梁單重52噸、吊裝半徑15米、吊裝設備選擇范圍受限的難題,項目部依據現場不同作業環境制定了差異化吊裝方案,首次啟用600噸汽車吊單吊與2臺300噸汽車吊抬吊相結合的措施,保障了預制梁快速、安全、精準就位。
施工過程中,項目精心組織,構建起強有力的技術、組織、資源保障體系,僅用不到4個月便完成40米高壩體施工,混凝土共計澆筑4萬立方米,較合同工期提前60天澆筑到頂,創造了閘墩單月澆筑6層、上升18米的施工速度,單層混凝土方量近1000立方米,單個閘墩月澆筑6000立方米的紀錄。三期工程的高效推進,不僅為大壩壩頂整體貫通提供了核心支撐,更以硬核數據刷新“銀江速度”。
回顧大壩建設歷程,自2022年11月5日大壩主體工程首倉混凝土提前30天開工澆筑,到2025年5月31日大壩主體混凝土提前60天澆筑到頂,歷時2年零7個月的緊張施工,累計完成混凝土澆筑總量87余萬立方米。每一個工程節點的提前完成,都凝聚著建設者們的智慧與汗水,見證著工程建設的高效推進。
